ポイント

  • ものづくり補助金の補助事業期間は、通常枠で最大10か月間、グローバル枠で最大12か月間

  • 設備の契約・発注・支払いは、「交付決定後」かつ「補助事業実施期間内」に行う必要がある

  • 実績報告書の提出まで期限内に完了しなければ、補助金を受け取れない可能性がある

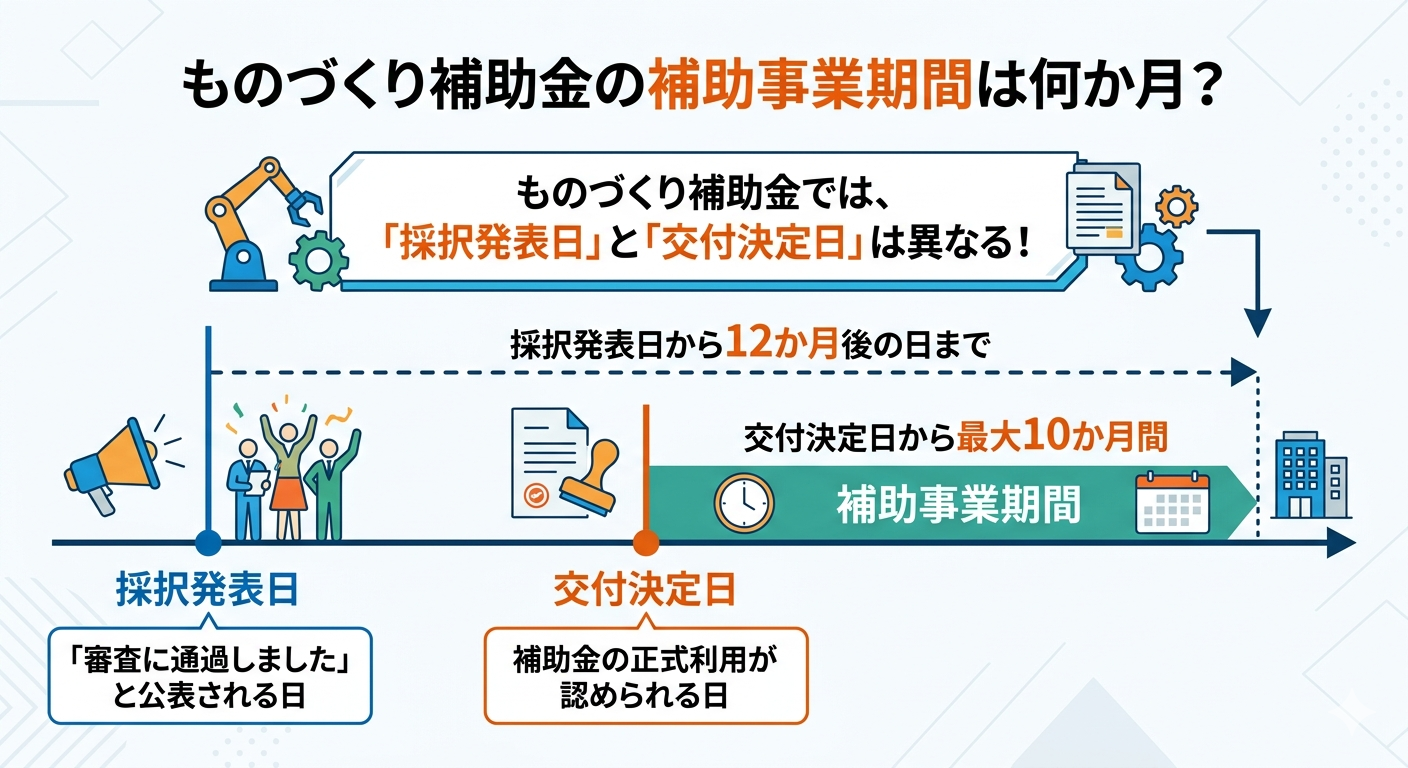

ものづくり補助金の補助事業期間は何か月?

ものづくり補助金の補助事業期間は何か月?

ものづくり補助金の補助事業期間は、製品・サービス高付加価値化枠では「交付決定日から最大10か月間(採択発表日から12か月後の日まで)」、グローバル枠では「交付決定日から最大12か月間(採択発表日から14か月後の日まで)」です。

区分

補助事業実施期間

製品・サービス高付加価値化枠

交付決定日から最大10か月間(採択発表日から12か月後の日まで)

グローバル枠

交付決定日から最大12か月間(採択発表日から14か月後の日まで)

ものづくり補助金では、「交付決定日」を起点として補助事業を進めます。

ただし、最終期限は「採択発表日」を基準に設定されているため、交付申請の準備に時間がかかると、実際に事業へ使える期間が短くなってしまいます。

特に大型設備の導入やシステム開発を予定している場合は、納期や開発期間を考慮したスケジュール管理が重要です。

ものづくり補助金では、「採択発表日」と「交付決定日」がある点に注意しましょう。

  • 採択発表日:事業計画が審査を通過し、補助金交付候補者として公表される日

  • 交付決定日:交付申請後、補助金の正式利用が認められる日

特に重要なのは、「交付決定日」より前に発生した経費は補助対象外になる点です。

例えば、以下のような行為を交付決定前に行うと、原則として補助対象になりません。

  • 機械設備の契約

  • システム開発の発注

  • 商品購入

  • 代金支払い

そのため、「採択されたからすぐ購入できる」と誤解しないよう注意が必要です。

【相談無料】ものづくり補助金を活用したい方はこちら!

補助事業期間中に完了すべきこと

補助事業実施期間中には、設備導入だけでなく、実績報告まで完了させる必要があります。

具体的には、以下の手続きを期限内に終えなければなりません。

  1. 機械装置やシステムの発注・契約

  2. 設備の納入・据付け

  3. 検収(内容確認)

  4. 銀行振込による支払い

  5. 実績報告書の提出

実績報告後は、事務局による確定検査が行われます。その後、補助金額が正式に確定し、補助金が支払われる流れです。

つまり、補助事業期間とは「設備導入だけを行う期間」ではなく、「契約から報告までを完了させる期間」と理解しておくことが重要です。

グローバル枠を選択した場合は、通常枠よりも長い期間が設定されています。

  • 交付決定日から最大12か月間

  • 採択発表日から14か月後の日まで

のいずれか早い日までに事業を完了する必要があります。

ただし、期間が長くなっても、

  • 交付決定後に事業開始する

  • 実績報告まで期間内に完了する

  • 交付決定前の契約・支払いは対象外

という基本ルールは変わりません。

そのため、グローバル枠でも、交付申請の準備が遅れると実際の事業期間が短くなる点には注意が必要です。

補助事業実施期間(期限)を過ぎて実施するとどうなる?

ものづくり補助金では、補助事業実施期間内に「実績報告書の提出」まで完了できなかった場合、原則として交付決定取消しや採択取消しとなります。

そのため、単に設備を導入するだけでは不十分です。以下のすべてを期限内に終える必要があります。

  • 契約・発注

  • 納品・据付け

  • 支払い

  • 検収

  • 実績報告書の提出

例えば、設備の納期が遅れたり、実績報告書の提出が間に合わなかったりすると、補助金を受け取れない可能性があります。

特に注意したいのが、機械装置の納期遅延です。ものづくり補助金では、事業者都合による期間延長は原則として認められていません。

そのため、

  • 半導体不足

  • 輸送遅延

  • メーカーの納期変更

などが想定される設備を導入する場合は、余裕を持ったスケジュールで進めることが重要です。

なお、地震や災害などの不可抗力によって期間内の完了が難しくなった場合は、「事故等報告書」を事務局へ提出し、承認を受けることで例外的に対応できるケースもあります。

ただし、認められるケースは限定的です。

そのため、採択発表後は速やかに交付申請を行い、交付決定後すぐに事業へ着手できるよう準備しておくことが重要です。

【相談無料】ものづくり補助金を活用したい方はこちら!

ものづくり補助金の補助事業後の流れは?

ものづくり補助金では、設備導入や支払いが完了した後も、「実績報告」や「確定検査」など複数の手続きが必要です。

補助金は後払い(精算払)のため、事業完了後の報告まで正しく行わなければ補助金を受け取れません。

補助事業完了後の主な流れは、以下の通りです。

手続き

内容

実績報告

事業完了後、事務局へ報告書を提出

確定検査

事務局が書類や設備を確認

補助金支払い

検査完了後に補助金が入金

実績報告書の提出

補助事業が完了した後は、「実績報告書」を事務局へ提出する必要があります。

提出期限は、以下のいずれか早い日までです。

  • 補助事業完了日から30日以内

  • 補助事業実施期限日

実績報告では、以下のような書類を提出します。

  • 請求書

  • 領収書

  • 銀行振込の証憑

  • 導入設備の写真

  • 契約書

  • 納品書

書類に不備があると差し戻しになるため、事前に整理しておくことが重要です。

確定検査(事務局による書類・現地確認)

実績報告書の提出後は、事務局による「確定検査」が行われます。

確定検査では、

  • 提出書類の内容

  • 設備の導入状況

  • 支払い状況

  • 帳簿類

などが確認されます。

また、必要に応じて現地調査が実施されるケースもあります。

特に、

  • 実際に設備が導入されているか

  • 補助対象経費として適切か

は重点的に確認されるポイントです。

補助金の額の確定・請求・支払い

確定検査の結果、問題がないと判断されると、補助金額が正式に確定します。

その後、補助事業者が事務局へ補助金を請求し、指定口座へ補助金が振り込まれます。

ものづくり補助金は「後払い」の制度です。

そのため、事業者は一度、

  • 設備費

  • システム開発費

  • 外注費

などを自己負担で支払う必要があります。

補助金が入金されるまでには、実績報告後から数か月程度かかるケースもあるため、資金繰りには注意が必要です。

事業化状況報告(5年間)

ものづくり補助金では、補助金受給後も報告義務があります。

補助事業終了後の5年間は、毎年「事業化状況報告」を提出しなければなりません。

主な報告内容は以下の通りです。

  • 事業の売上状況

  • 収益状況

  • 給与支給総額

  • 付加価値額

  • 知的財産権の取得状況

報告を怠ったり、虚偽の内容を提出したりした場合は、補助金返還を求められる可能性があります。

そのため、補助金受給後も、帳簿や事業データを適切に管理することが重要です。

【相談無料】ものづくり補助金を活用したい方はこちら!

ものづくり補助金の補助事業期間で注意すべきことは?

ものづくり補助金では、補助事業実施期間内に特に気を付けたいことを3つ紹介します。

1.「採択」=「事業開始」ではない

ものづくり補助金は、採択された時点では事業を開始できません。

事務局から「交付決定」を受けた後に、初めて発注・契約・購入が可能になります。

そのため、交付決定前に行った以下の経費は、原則として補助対象外です。

  • 機械設備の発注

  • 契約締結

  • 商品購入

  • 代金支払い

採択後は、まず交付申請を進め、交付決定通知を待つ必要があります。

2.交付申請が遅れると、実際の事業期間が短くなる

補助事業期間は、製品・サービス高付加価値化枠で最大10か月間、グローバル枠で最大12か月間です。

ただし、同時に「採択発表日から12か月後(グローバル枠は14か月後)」という終了期限もあります。

そのため、交付申請が遅れると、交付決定も遅れ、実際に事業へ使える期間が短くなります。

特に大型設備やシステム開発を予定している場合は、採択後すぐに交付申請準備を進めることが重要です。

3.実績報告書の提出まで期間内に完了させる必要がある

ものづくり補助金では、以下のすべてを補助事業実施期間内に終える必要があります。

  1. 発注・契約

  2. 納入・据付け

  3. 検収

  4. 銀行振込による支払い

  5. 実績報告書の提出

特に支払いは、原則として銀行振込で行う必要があります。

また、実績報告書の提出が期限に間に合わなかった場合、交付決定取消しとなり、補助金を受け取れなくなる可能性があります。

そのため、納期や書類準備も含めて、余裕を持ったスケジュール管理が重要です。
